建證戰疫!中建集團建設全國各地20余所集中收治醫院

2020-02-14 瀏覽量:

      在以習近平同志為核心的黨中央堅強領導下,中建集團認真貫徹落實黨中央、國務院決策部署,各子企業迅速行動、措施有力,疫情防控工作全面有序開展。除武漢火神山、雷神山醫院外,中建集團正在以高標準、高質量建設全國各地20余所集中收治醫院。

  湖北省人民醫院東院區改造工程

  中建三局承建的湖北省人民醫院東院區改造工程需將1號樓門診樓改造為發熱病人門診區,將3、5號樓改造為發熱病人住院區,設置400個單間,對2、4號樓進行局部改造;將醫護人員辦公區與發熱病人住院區進行隔斷。1月27日,人員和材料進場;1月30日,施工完成,正式投入使用。

  武漢市同濟醫院光谷院區改造工程

  1月23日,中建三局承建的同濟醫院光谷院區啟動應急改造,耗時20小時完成可供100人同時候診的200平方米發熱門診候診隔離區改造;安裝隔離區就醫導向標識,單設獨立空調;增設留觀床位;改造公寓樓,為發熱門診醫護人員提供隔離住所。

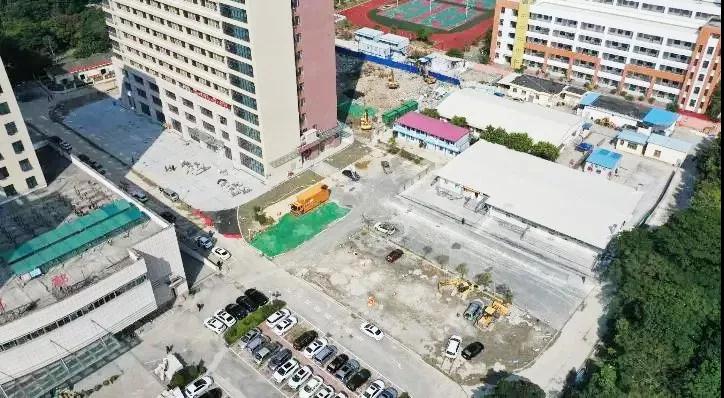

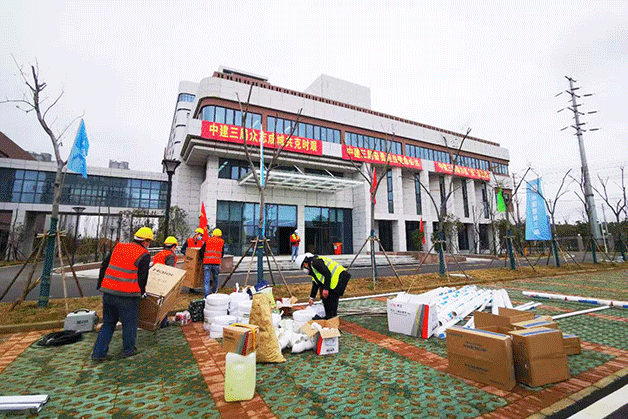

建證戰疫!中建集團建設全國各地20余所集中收治醫院(圖1)

  2月4日,團隊返場開始第二批改造,為醫護后勤提供隔離生活區房間16間,安裝床位80張、安裝空調16臺,改造辦公室5間,新建重癥入院分診室2間,增設公共區域密封外隔斷、密封送餐通道、病床無障礙坡道3處,調動17臺掛車組成車隊,配備30名工人,運輸其他省市支援同濟的醫療物資、設備和醫護人員行李60車次,工人參與裝卸57人次。截至2月11日,同濟醫院光谷院區改造施工全面完成。

  武漢市同濟醫院中法新城院區改造工程

  中建三局承建的同濟醫院中法新城院區改造工程主要包括:對600張床位的隔離通道隔墻、隔離門、電路等進行改造;對污染區、潛在污染區、緩沖區的隔斷和門進行施工。

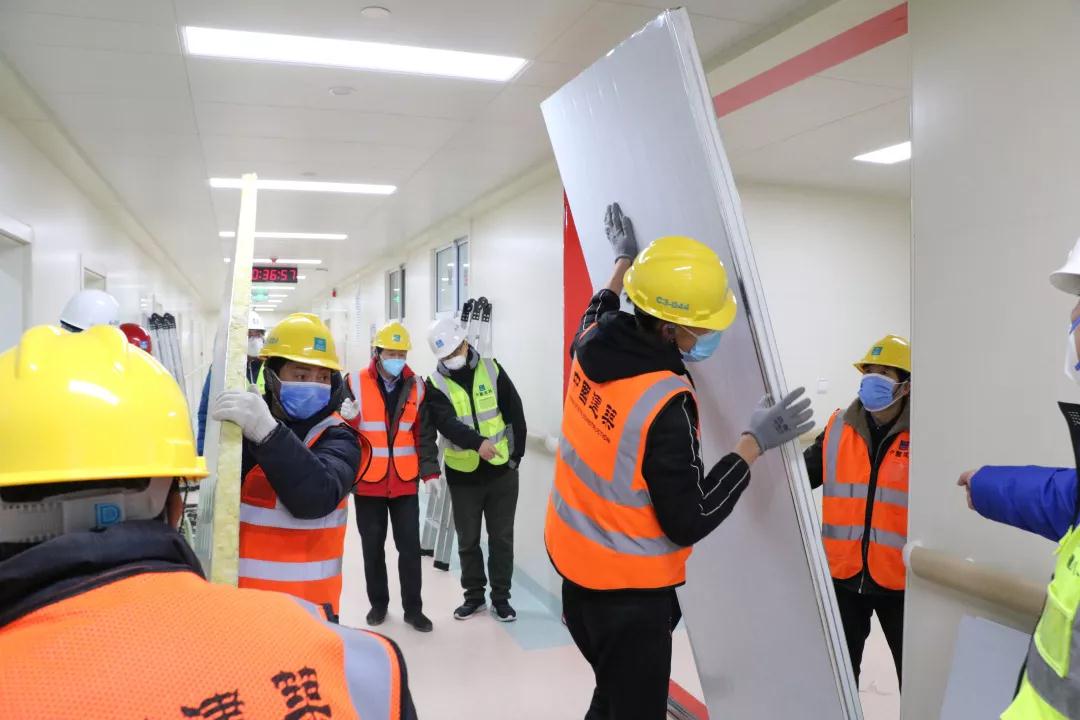

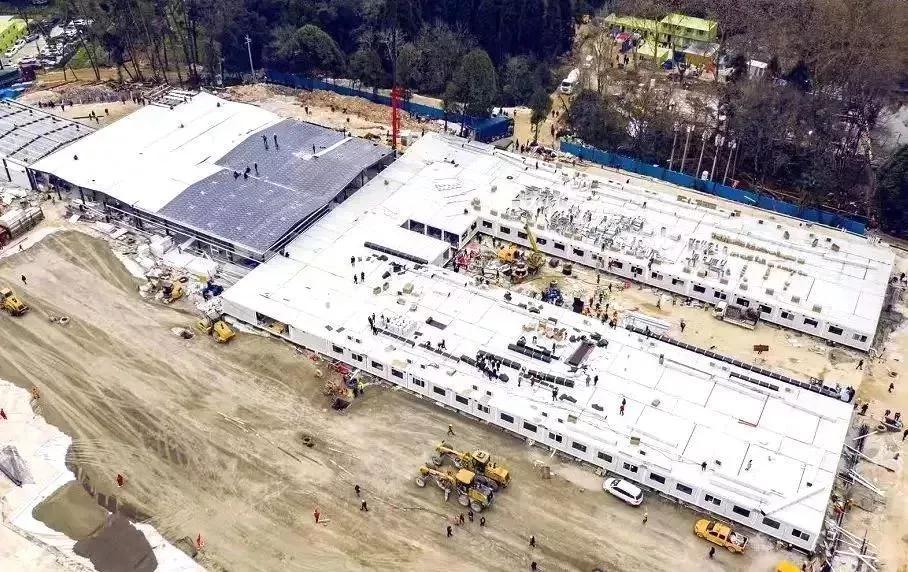

建證戰疫!中建集團建設全國各地20余所集中收治醫院(圖2)

  1月26日下午4時,人員和資源進場;1月27日,項目完成第一個單元(50床)的改造;1月29日,第一批改造工程完成;2月1日開始第二批改造,涉及重癥監護室,手術室,及一個新增普通病區,工程已于2月3日完工。

  武漢市第三醫院光谷院區改造工程

  中建三局承建武漢市第三醫院光谷院區改造工程,需將門診大樓和住院部內感染區和安全區進行隔斷,同時在室外新建消毒隔離區及配套用房。

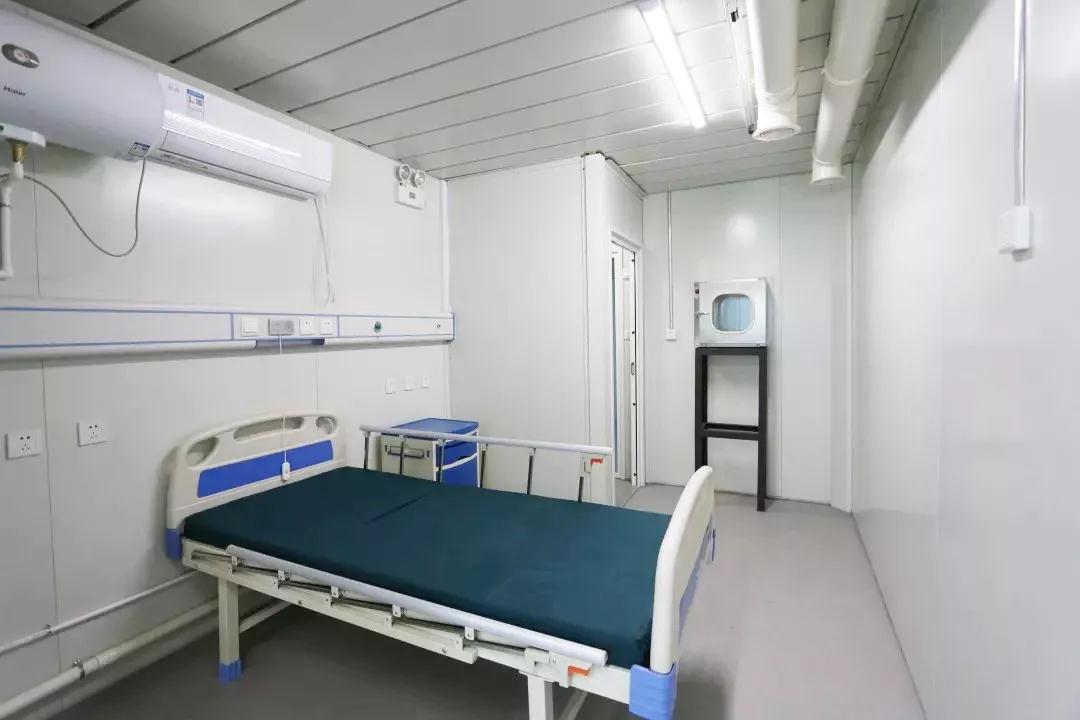

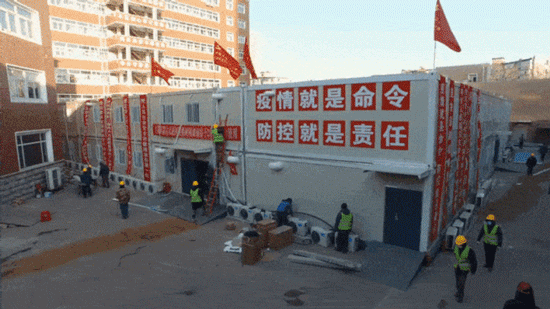

建證戰疫!中建集團建設全國各地20余所集中收治醫院(圖3)

  1月23日,成立臨時改造小組,用時30個小時完成室內隔斷改造任務;1月24日,通宵完成新增隔斷門及各分區密封工作;1月26日,用時3小時完成60多處風管口封閉工作,醫院正式開始收治病人;2月3日,800平方米清潔休息區臨時活動板房施工完成,正式投入使用。

  武漢市泰康同濟(武漢)醫院改造工程

  2月7日,中建三局承建的泰康同濟(武漢)醫院啟動應急改造,中建三局第一時間組織人員奔赴一線,進行醫院所需污水處理站、門洞封堵、成品保護和場地清理等工作。

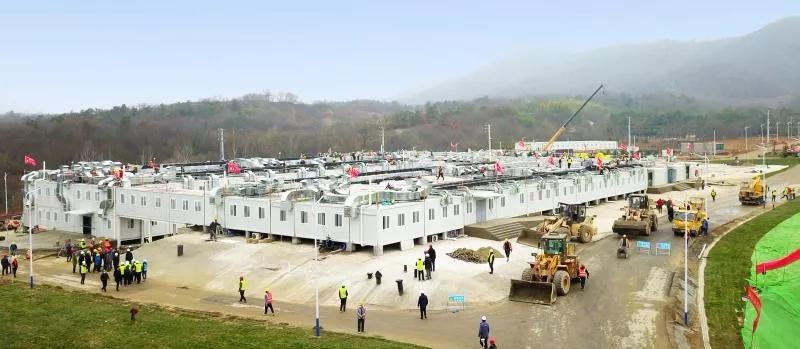

建證戰疫!中建集團建設全國各地20余所集中收治醫院(圖4)

  2月10日凌晨,門診樓1-2樓改造完成,可提供300張床位。10日,已有超過100名確診患者入住該院??偝邪具€在進行另外兩棟門診樓的改造,預計將再提供700個床位。

  武漢市華中科技大學附屬協和醫院西區項目

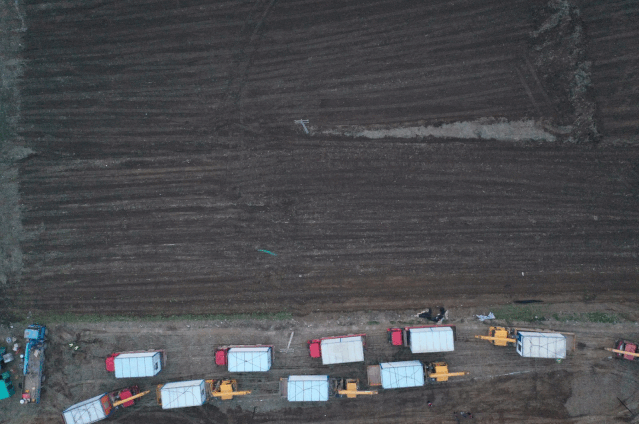

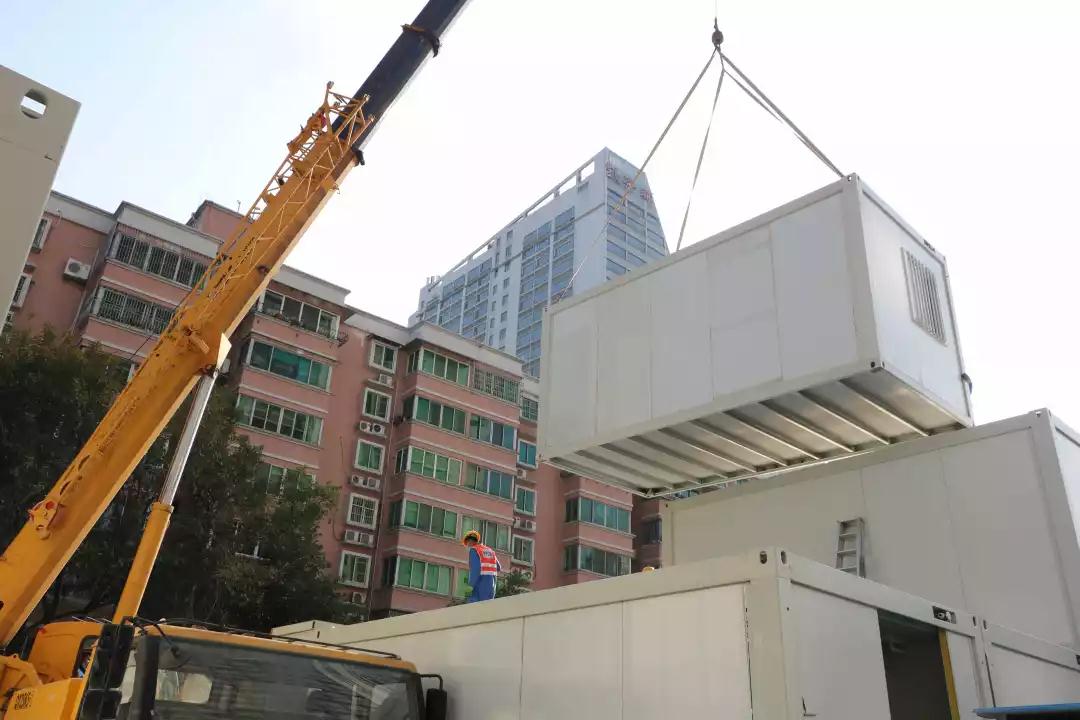

建證戰疫!中建集團建設全國各地20余所集中收治醫院(圖5)

  1月29日下午4點50分,中建八局接到武漢經濟技術開發區(漢南區)建設局通知華中科技大學附屬協和醫院(西院)改建隔離區的工作任務,涉及住院部11層樓700個病房,每層改造在過道增加隔斷,以區分隔離為病房區和工作區。經過20個小時的連續作戰,改造任務提前完成,順利交付給醫療專家團隊。

  湖北省黃岡市大別山區域醫療中心項目

  1月25日清晨,中建裝飾近百名施工人員集結在湖北省黃岡市大別山區域醫療中心項目現場,在48小時內改造完成黃岡版“小湯山醫院”,1月27日投入使用。

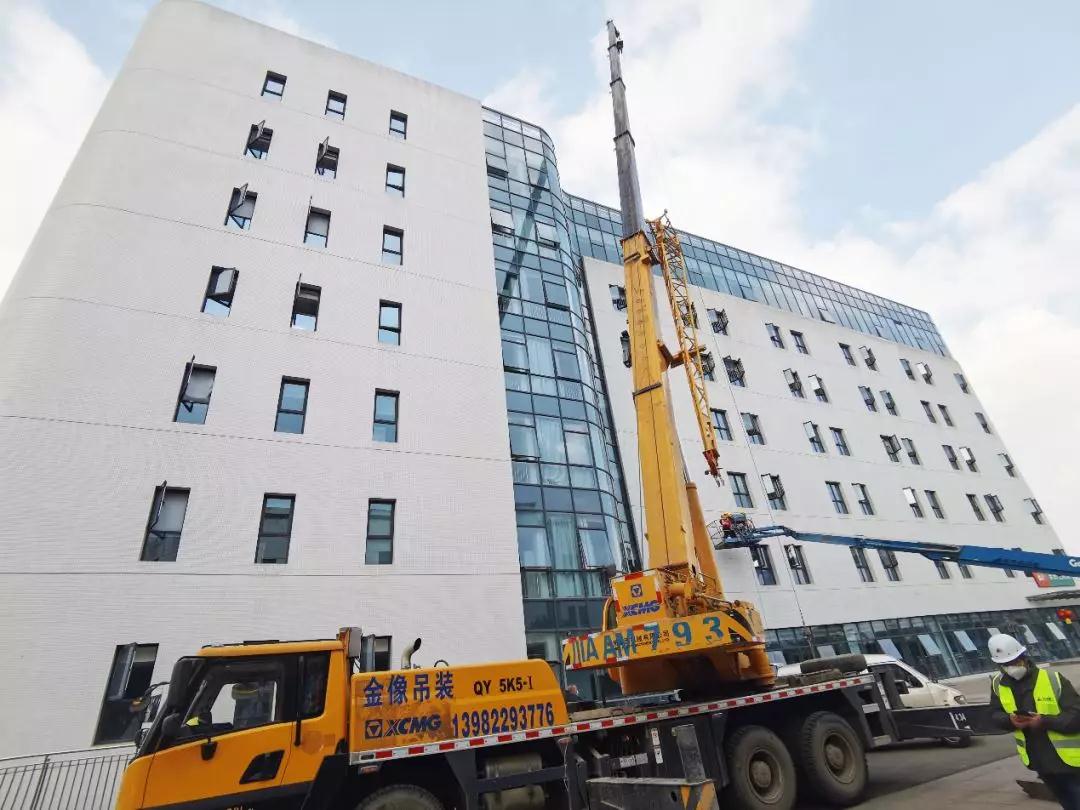

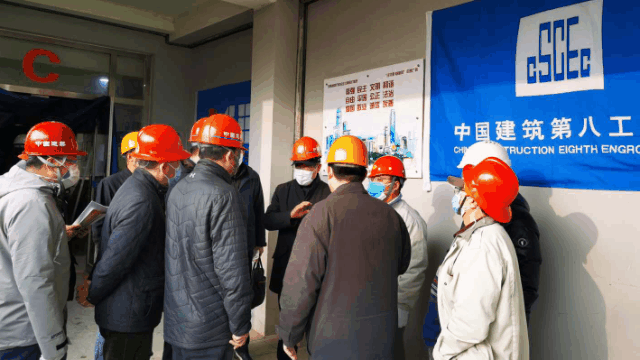

建證戰疫!中建集團建設全國各地20余所集中收治醫院(圖6)

  該項目設立1000余張床位,集中收治發熱病人,確?;颊叩玫郊皶r治療。大別山區域醫療中心是黃岡市中心醫院新院區,建筑面積18萬平米,設計近700間病房,中建裝飾負責醫院室內外裝飾裝修,以及二次機電、弱電等施工,原計劃今年5月完工投入使用。

  湖北省中醫院武東院區(籌)改造工程

  湖北省中醫院武東院區(籌)于2月12日啟動改造。改造完成后,醫院將為新冠肺炎患者提供近300張床位,成為鄂州新冠肺炎病例重要收治醫院。

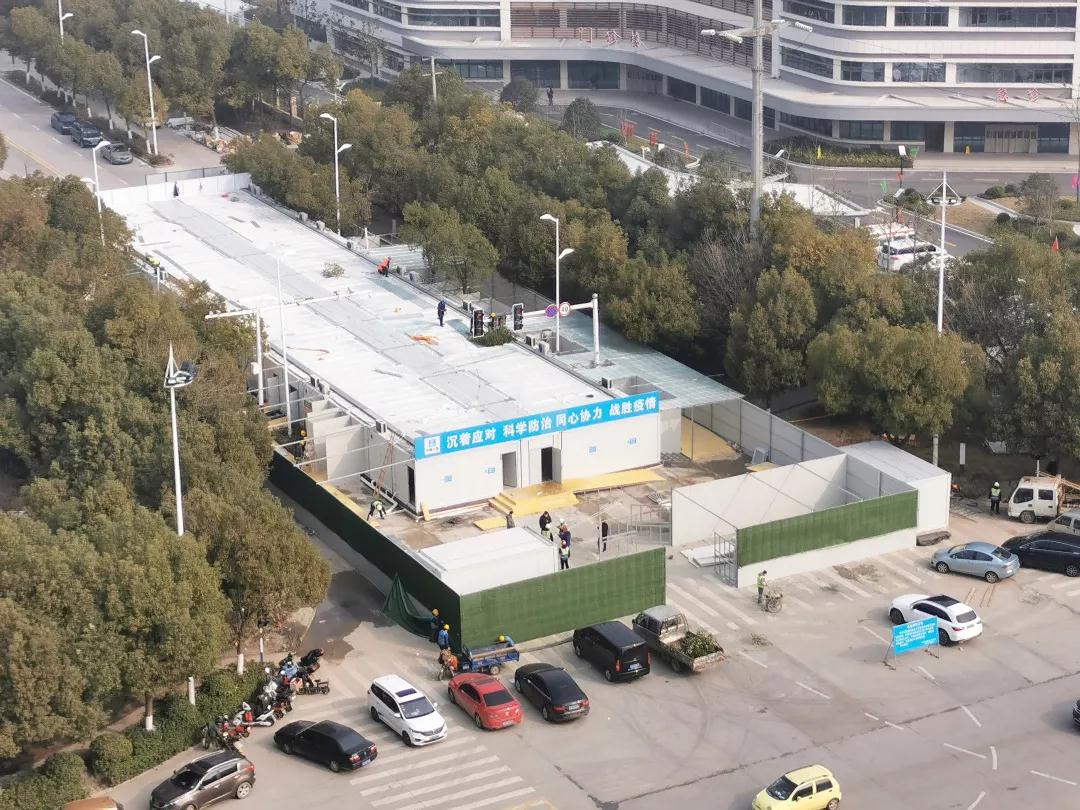

建證戰疫!中建集團建設全國各地20余所集中收治醫院(圖7)

  本次醫院改造工程由中建三局、中建裝飾共同完成,項目將進行24小時不間斷施工,預計2月13日完成并交付。

  西安市公共衛生中心項目

  西安市公共衛生中心項目由西安市政府投資,中建西北設計院設計,中建絲路(中建西北區域總部)牽頭承建,中建一局、中建三局、中建五局、中建八局、中建新疆建工、中建裝飾、中建安裝、中建西部建設、中建集成房屋等企業共同參與建設。

  自接到政府指令之時起,各參建單位立即響應、迅速組織,第一時間統籌系統內優質資源進場,發揚敢打硬仗、連續作戰的優良作風,以三班倒的形式,10小時完成場地平整并開始第一方砼澆筑,12小時完成現場指揮部辦公、生活區布置,16小時完成筏板施工,截至2月12日晚,項目已完工,醫療護理區通過預驗收。

  徐州市傳染病醫院應急病房建設工程項目

  2月13日,由中建基礎牽頭,中建設計負責項目設計、中建一局負責現場施工的徐州市傳染病醫院應急病房建設工程項目基礎工程全部完成,集成式箱式房已拼裝完成80間,占總量的25%,項目室內裝飾配套、暖通設備、給排水、電氣、動力管線的敷設也在同步進行。

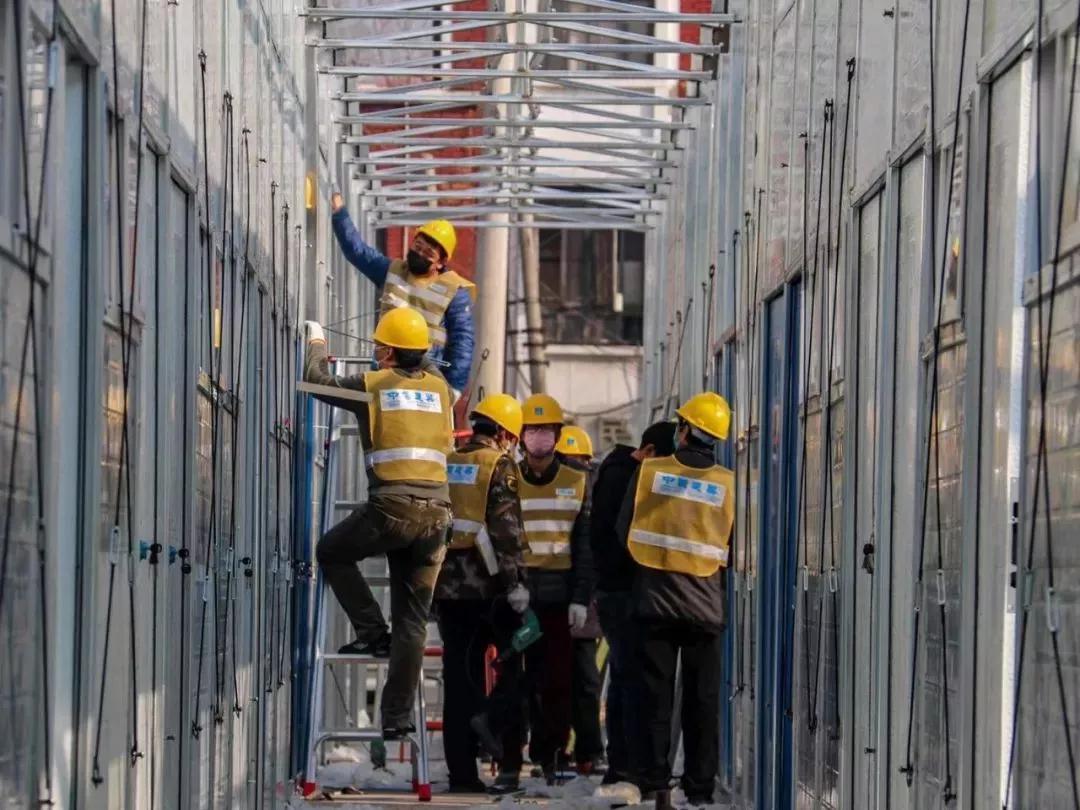

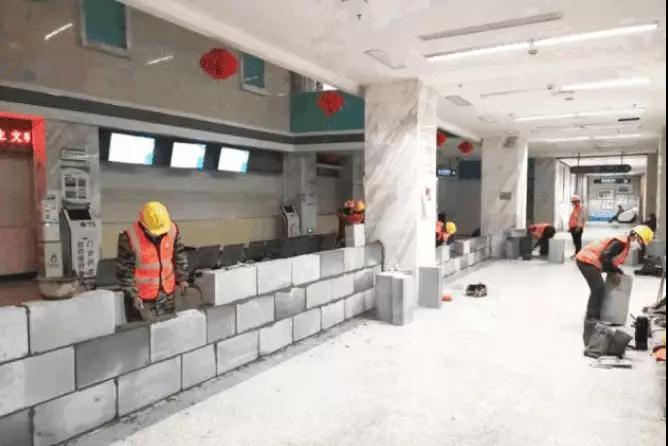

建證戰疫!中建集團建設全國各地20余所集中收治醫院(圖8)

  徐州市傳染病醫院應急病房建設工程按照火神山、雷神山醫院設計建設標準,結合項目用地形狀及高差,采取“半魚骨狀”平面形式。采用“三區兩通道”的設計,三區是清潔區、污染區和半污染區;兩通道就是病人通道和醫護通道分開。醫護、病患、物流交通流線明確、潔污分流、互不干擾,嚴格避免交叉感染。

  天津市腫瘤醫院新建發熱門診項目

  天津市腫瘤醫院新建發熱門診總院及空港分院項目由中建一局承建、天津市建筑設計院設計,中建安裝,中建電子等系統內多家單位共同參與建設。計劃用12天完成全部施工任務。

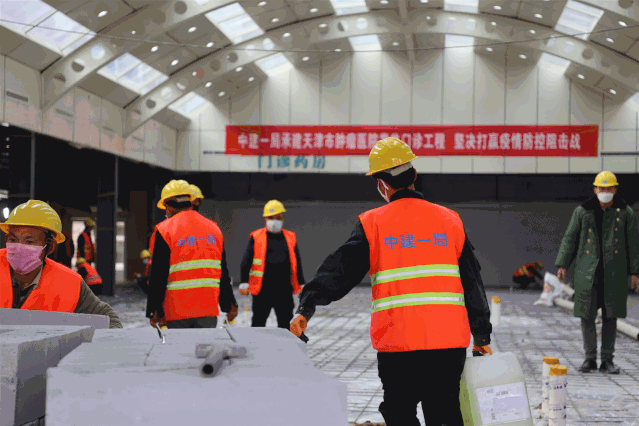

建證戰疫!中建集團建設全國各地20余所集中收治醫院(圖9)

  項目現已進入中后期建設的關鍵階段。現場施工人員436人、管理人員23人和各種機械設備4臺晝夜施工。截止目前總院板房墻面板、頂棚安裝完成90%,CT設備基礎澆筑混凝土完成;空港分院集裝箱改造全部完成,板房開洞全部完成,室外窗全部完成,門安裝完成95%,項目預計2月15日進入驗收階段。

  沈陽市第六人民醫院改擴建項目

  1月27日,沈陽市第六人民醫院改擴建項目正式開工,該項目由中建東北區域總部牽頭,中建東北院負責設計,中建二局承建。接到沈陽市第六人民醫院改造任務后,中建東北區域總部牽頭參建單位第一時間成立聯合應急指揮部,吹響戰“疫”建設集結號,積極協調各方、組織分配資源、解決技術難題、勇?lián)肫笊鐣?zé)任,確保醫院圓滿建成交付。

建證戰疫!中建集團建設全國各地20余所集中收治醫院(圖10)

  僅用8天時間,2月3日23時,在全體參建員工全力以赴、日夜兼程的努力下,沈陽市第六人民醫院改擴建施工工程有序完成施工節點,50間隔離觀察病房、28間醫療用房正式交付院方使用。2月8日19時,沈陽市第六人民醫院4號樓普通病房改造為48間負壓病房提前2天交付。從進場到正式交付,歷時13天,在這場與時間賽跑的戰斗中,中建人創造了激動人心的“沈陽速度”,用實際行動詮釋了“令行禁止,使命必達”。

  廣東省第二人民醫院醫護人員隔離宿舍工程

建證戰疫!中建集團建設全國各地20余所集中收治醫院(圖11)

  中建二局承建廣東省第二人民醫院新型冠狀病毒感染肺炎醫用隔離宿舍建設工程。該工程位于廣州市海珠區,建設內容主要包括臨建區和鋼結構復建區。其中臨建集裝箱隔離宿舍66間,共1300平方米,工期約10天;鋼結構復建區域建筑面積1900平方米,共三層,工期約30天,建成后供戰斗在防疫前線的醫護人員隔離使用。

  貴陽市公共衛生救治中心將軍山院區建設(一期)項目

  為配合貴州省貴陽市疫情防控工作,中建四局承擔了貴陽市公共衛生救治中心將軍山院區建設(一期)項目援建任務,全力支援項目建設。2月7日上午接到援建指令當天中建四局迅速成立援建工作組,6個小時集結了150余名來自貴州各地的建設者,配齊施工作業所需的焊機、磁力電鉆、彈簧扳手等100余套機具,火速奔赴將軍山項目現場。

建證戰疫!中建集團建設全國各地20余所集中收治醫院(圖12)

  目前項目正向全面建成的整體目標全力沖刺,2個ICU病區的通風空調系統安裝任務已經完成收尾,病房區室內送排風系統也已全部完成,病房區屋面新風管及設備安裝完成80%,室外排風管及設備安裝完成40%,各項工作正在有序進行。

  安陽市第五人民醫院新建防疫病房

建證戰疫!中建集團建設全國各地20余所集中收治醫院(圖13)

  1月29日,由中建設計與中建五局合作的河南省安陽市第五人民醫院新建防疫病房正式開建,集中收治新型冠狀病毒肺炎患者。項目總建筑面積2772平方米建筑面積,共82間房間,其中62間病房。中建五局24小時內70余名管理人員、500余名勞務人員迅速到崗,全力以赴投身戰“疫”。2月10日,安陽“小湯山”醫院正式交付使用。

  天津市黃河醫院發熱門診

建證戰疫!中建集團建設全國各地20余所集中收治醫院(圖14)

  2月10日,接天津市南開區政府黃河醫院發熱門診緊急開建指示,中建五局迅速響應,在第一時間成立防疫臨時黨支部,由天津地鐵7號線項目經理王志新?lián)吸h支部書記,并組織管理人員與專業技術工人入場。主要負責650平米移動板房搭建及200平米的影像科室,黨員先鋒帶頭,爭分奪秒搶抓工期,確保7天內投入使用。

  鄭州市第一人民醫院傳染病醫院

  1月26日,按照鄭州市委市政府要求,鄭州市第一人民醫院傳染病醫院項目(鄭州岐伯山醫院)全面開工建設,由中建七局以epc模式建設,同時負責項目采購、設計和具體施工等工作。醫院建成后將集中收治新型冠狀病毒肺炎患者。

建證戰疫!中建集團建設全國各地20余所集中收治醫院(圖15)

  自接到政府指令之時起,中建七局立即響應、迅速組織。1月27日,第一批后勤保障物資到位,構筑物拆除、場地平整工作開始進行;1月29日,項目首間箱式板房開始正式安裝;2月1日,542間箱式板房吊裝完畢;2月4日,項目醫技樓保障基地、門診樓及急診樓改造均已完工。醫院于2月6日完成驗收移交,比約定完成時間提前5天。據悉,醫院總用地面積近3萬平方米,預計2月16日前可接收首批患者。

  莆田應急病房及肺科大樓配套工程

建證戰疫!中建集團建設全國各地20余所集中收治醫院(圖16)

  莆田應急病房及肺科大樓配套工程是福建省莆田市委市政府為主動打贏疫情防控阻擊戰的一項攻堅工程,該工程由中建海峽駐莆田單位莆田中建牽頭,項目于2020年1月27日開工,計劃15天,合同約定于2月11日交付使用,中建海峽項目團隊于2月6日提前5天移交工程,為醫院接診病人治療贏得更多的時間。

  北京市中國醫學科學院阜外醫院隔離病房

  為應對新型冠狀病毒肺炎疫情、擴充現有醫療資源。1月21日,中建八局接到建設任務,于北京市西城區中國醫學科學院阜外醫院建成潔凈隔離病房。中建八局第一時間調集精兵強將,整合各方資源迅速展開行動,從需求確認、圖紙設計、資源準備、現場施工,到交付全周期,建設者連續工作60個小時,最終在1月24日提前計劃工期12小時完成任務。

  滁州市新冠肺炎備用病房

建證戰疫!中建集團建設全國各地20余所集中收治醫院(圖17)

  1月25日,中建八局接到任務通知,為滿足救治新冠肺炎患者、防控疫情需要,安徽省滁州市需要緊急建設備用病房。病房一期工程占地面積1450平方米,設置16間隔離房、12間醫生工作房,可滿足30名患者疫情救治需要。工程于1月28日下午開始施工,經過項目團隊6天半的不懈努力,比原計劃提前3天完成交付。

  南京市公共衛生醫療中心應急工程

  1月27日,根據市委市政府的決策部署,由市建委、市城建集團組建了應急工程現場指揮部,建設南京市公共衛生醫療中心應急工程,委托中建八局承建。工程2月1日正式動工,中建八局現場2000余名管理人員和工人全力參與建設。

建證戰疫!中建集團建設全國各地20余所集中收治醫院(圖18)

  歷經12天鏖戰,截至目前,中建八局迅速建設了應急隔離病房72間、醫護人員隔離板房32間,共使用標準集裝箱396間。完成配套道路、給排水、照明、公用等工程建設。

  成都市金牛區人民醫院隔離病區

建證戰疫!中建集團建設全國各地20余所集中收治醫院(圖19)

  1月29日下午3點,中建八局接到委托通知,牽頭設計建設四川省成都市金牛區人民醫院隔離區病房應急項目,要求5天建成,7天投入使用。經過現場人員7天6夜的連續作戰,截至2月5日晚上8時,醫療家具、醫用氣體、負壓空調、空調安裝、照明燈具調試亮燈、裝飾裝修細部處理等均已完成,正式交付院方。

  濟南市防疫后備醫院改造項目

建證戰疫!中建集團建設全國各地20余所集中收治醫院(圖20)

  2月5日—6日,中建八局僅用24小時,完成了濟南市第四人民醫院的綜合樓改造工程,使其成為濟南市新冠肺炎留觀場所。建設內容涵蓋7個樓層、13個病區(約11700平米、186個床位)的臨時隔離改造,分別設立清潔區、緩沖區、污染區等。

  大連市第六人民醫院C區

  遼寧省新型冠狀病毒感染肺炎集中救治中心(大連)落戶大連市第六人民醫院,其改造工程于1月30日正式啟動。2月8日,中建八局接到大連市政府通知,緊急援建醫院C區空調通風系統改造工程。

建證戰疫!中建集團建設全國各地20余所集中收治醫院(圖21)

  此次的改造工程,涉及面積2000多平方米的通風管道,主要是將普通通風系統升級改造成防疫專用的負壓通風系統,要求在3天內完工,現場交叉作業多、原有管線影響多、時間緊張、責任重大。了解項目情況后,項目團隊克服一切困難,積極組織開展合理穿插施工,保證工序承傳有序,節點控制有效,2月11日安裝完成2000平米的負壓通風主管道。目前,項目團隊又加派人手,積極援建病房內的負壓通風系統末端凈化設備安裝,預計于2月20日前完成所有工程,并交付使用。

  成都市公共衛生臨床醫療中心二期裝修改造工程

  成都市公共衛生臨床醫療中心二期裝修改造工程由中建西南院設計,成都建工負責施工,用時10天,完成了建筑面積11720平方米的7層病房的改建。

建證戰疫!中建集團建設全國各地20余所集中收治醫院(圖22)

  1月25日接到緊急改造任務后,中建西南院第一時間調集醫療設計中心、設計十一院等骨干設計力量40余人全力參與改建項目。24小時不間斷設計、出圖,用110小時完成抗疫7層樓改造設計。改造范圍包括1~6層病房和7層ICU病房,新增床位370張。其主要的改造內容,除了增加床位,還需要進行隔離系統和排風系統的加裝,將非呼吸道疾病病房改造為滿足收治新型冠狀病毒感染病患要求的專用負壓病房。

  目前,成都公衛中心二期改建工程建設完成并投入使用,首批17名新冠肺炎患者入住新病區。

  西安市蘭家村地鐵項目復工隔離區管理中心項目

  繼承建西安市公共衛生中心項目,中建絲路(中建西北區域總部)再戰西安市港務區蘭家村地鐵項目復工隔離區管理中心項目。該項目由中建絲路(中建西北區域總部)承建,中建五局參建,于2月11日正式開工。項目位于西安市港務區蘭家村,規劃隔離病房386間,可隔離1000余人。項目的建成將進一步服務西安市黨委政府疫情防控工作,推進西安市地鐵項目整體施工建設,為2021年全運會順利舉辦提供堅實有力保障。(企業文化部、相關子企業供稿)
